五島市沖洋上風力発電事業の運転開始時期を2026年1月に延期

PDFで見る

2023年9月22日

 五島フローティングウィンドファーム合同会社は、再エネ海域利用法に基づく「五島市沖洋上風力発電事業」(以下本事業)において浮体式洋上風力発電所を建設しておりますが、既報の通り、浮体構造部に不具合が発見されたことにより、当初の工程を見直すこととなりましたのでお知らせします。

   1)運転開始時期の変更
 本事業の運転開始時期は、当初2024年1月を予定しておりましたが、製作中の浮体構造部に不具合が発見されたことによる工事工程の遅延により、運転開始時期を2026年1月とする公募占用計画の変更申請を実施し、2023年9月22日に、国(経済産業省および国土交通省)から認定を受けました。

 2)崎山沖に設置済みの浮体の陸揚げ作業を実施
 本事業において建設工事を担当する戸田建設㈱は、地上ヤードで製作中の浮体構造部 2 基に不具合が発見されたことを2023年5月9日に公表しました。
 これにつきまして、既に事象の確認と原因究明および対策工法の検討を実施し、地上ヤードにて、2 基の不具合の是正措置および建設工事の再開を実施しております。
 この度、海上に既に設置している浮体についても、同様の不具合の有無を確かめるために、検査を実施することとなりました。崎山沖に設置済みの浮体3基のうち 1 基を福江港岸壁に陸揚げし、浮体構造部の健全性を検証したうえで、残りの浮体2基の取扱いについて判断する予定です。

以上

事業概要

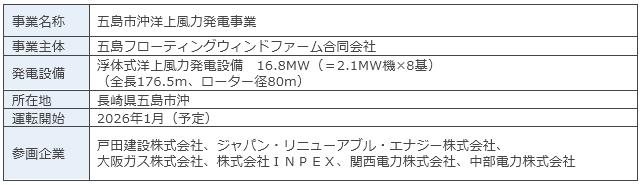

事業概要

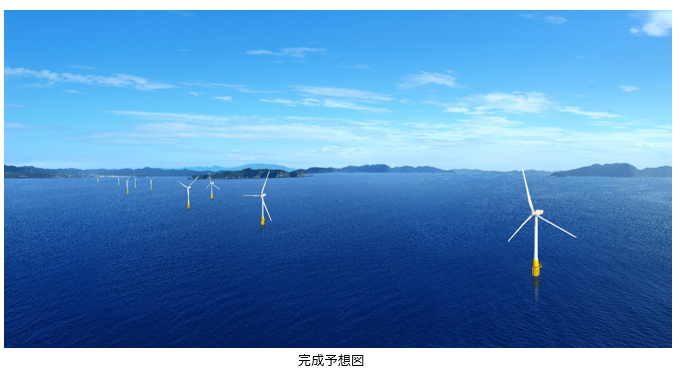

完成予想図

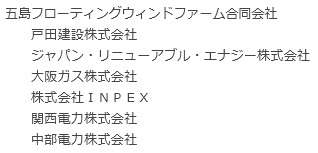

【参画企業の概要】

〇戸田建設株式会社(代表企業)

戸田建設株式会社

〇ジャパン・リニューアブル・エナジー株式会社

ジャパン・リニューアブル・エナジー株式会社

〇大阪ガス株式会社

大阪ガス株式会社

〇株式会社INPEX

株式会社INPEX

〇関西電力株式会社

関西電力株式会社

〇中部電力株式会社

中部電力株式会社

  • 記事をシェアする
  • Facebook
  • X
  • LINE

本文はここで終了です。本文先頭に戻ります。

お問い合わせ

プレスリリースの内容に関するお問い合わせや取材等のお申し込みは、リリースに記載のお問い合わせ先、またはお問い合わせフォームからお願いいたします。

RSSについて

購読する
